对 万松基业装饰 的投诉内容:

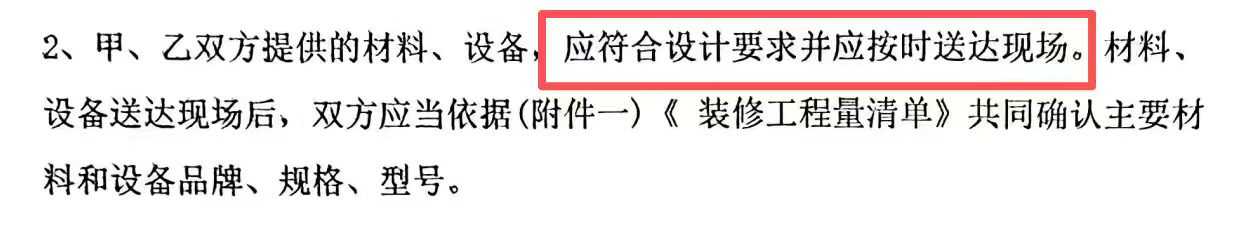

本人于2026 年 6 月,通过淘赏有家与江苏万松基业建筑工程签订装修总包合同,合同总价 110000 元。合同明确约定:除打洞、业主主动更改设计方案产生的新增项目之外,施工全程无其他增项。签约阶段我已完整告知全部装修需求,双方以施工图纸、效果图作为执行依据。目前距离合同约定交付日期(10 月 18 日)仅剩 10 天,但项目大量工程未完工,万松基业装修公司多次单方面提出各类事前未告知的增项收费,拒不按原图纸履约,具体事实如下:
一、纠纷事实经过
- 全屋定制柜,装修公司核算失误,强行要求业主补差价

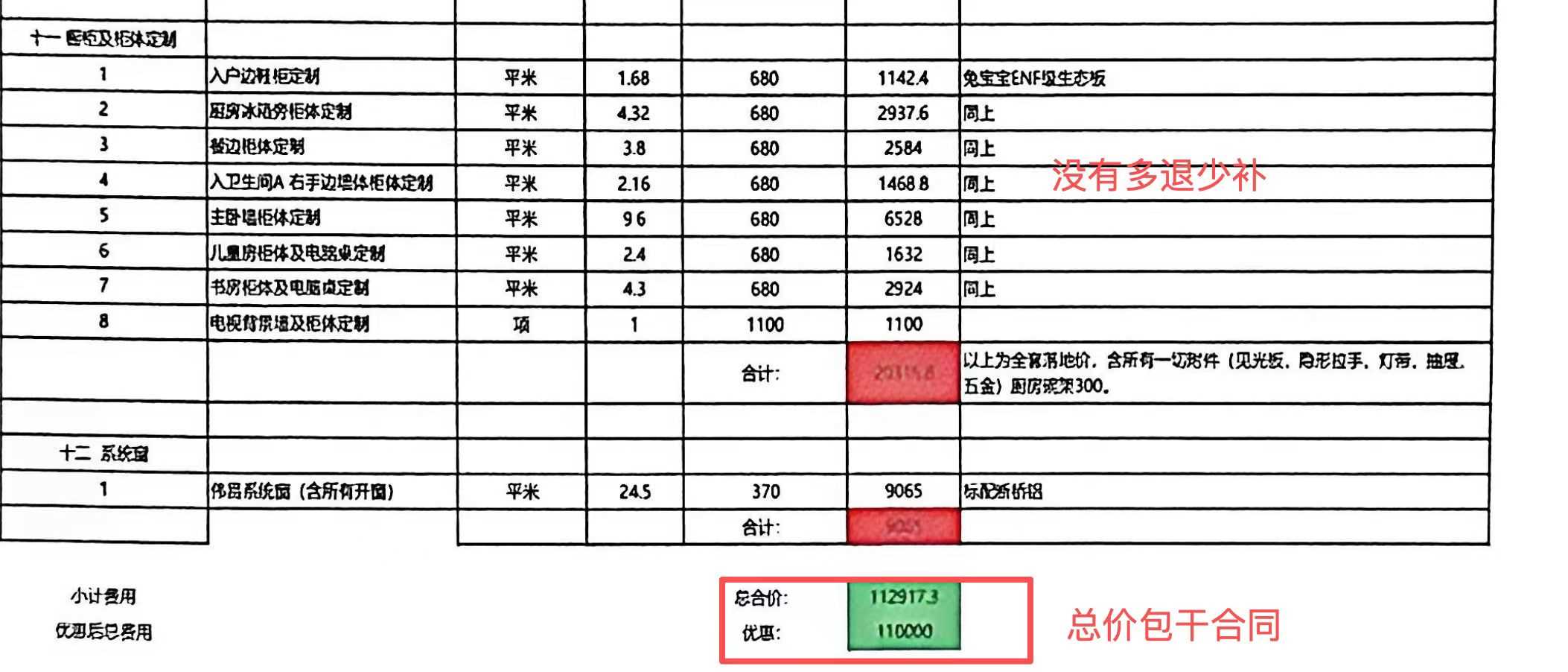

本项目为总价总包合同,签约前我方全部需求已告知装修公司,以双方确认的施工图纸、效果图为准。施工推进至全屋定制复尺阶段,装修公司因自身计算失误,核算多出 22㎡柜体面积,以此为由要求我方补 15000 元差价,不加钱就拒绝继续施工。该部分并非业主变更设计、也不属于打洞项目,属于装修公司编制项目清单时自身漏算、错算,属于典型低价签约,后期恶意增项套路。
装修公司还提出直接剔除定制柜项目,让业主自行找人施工,实质为单方面拒绝履行总包合同内约定义务。
- 多项施工环节临时新增事前未告知费用,侵害业主知情权
- 厨房柜体复尺后,临时提出柜体面积增费、上楼费;
- 移门前期合同及沟通未做约定,后期临时追加移门相关费用;
以上项目签约、出图阶段均未提及,施工中途临时通知收费。
- 装修公司下单、施工出错,拒不承担整改责任,反倒要求业主加钱
- 窗户:因装修公司下单错误,错装为系统窗;
- 窗帘盒施工错误,导致纱窗只能选用隐形纱窗;下单图纸明确包含纱窗,装修公司却狡辩原合同不含纱窗,拒绝无偿整改,要求业主额外付费做隐形纱窗。
上述问题全部属于装修公司施工、下单失误,却将整改成本转嫁给业主。
二、工程进度现状(截至 2026年10月08日)
距离合同约定 10 月 18 日竣工交付仅剩 10 天,万松基业装饰大量核心工程尚未完成:
卫浴未安装、移门未安装、窗帘未安装、厨房未施工、全屋定制柜未制作安装、美缝未做、卧室门未安装,乳胶漆也未完成整改。万松基业装饰工期已经存在重大延误风险。
三、我方正式诉求
- 要求装修公司严格按照双方签约确认的施工图纸、效果图完整履约,执行原 110000 元总包合同。所有因装修公司清单错算、复尺失误、下单错误、施工失误产生的费用,全部由装修公司自行承担,我方拒绝承担任何非业主原因产生的增项费用。
- 立即停止以加钱为条件胁迫停工的行为,全力赶工,务必按照合同约定的 10 月 18 日完成全部工程交付。

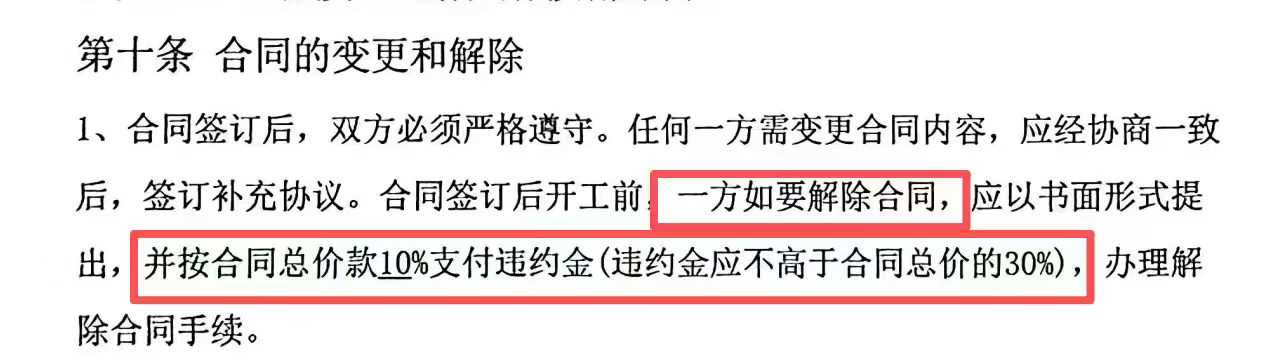

- 若装修公司执意拒绝履行原合同义务,单方面剔除项目、变相解除合同,属于装修公司单方违约,请按照合同约定:
- ①向我方支付合同总金额 30% 的违约金;

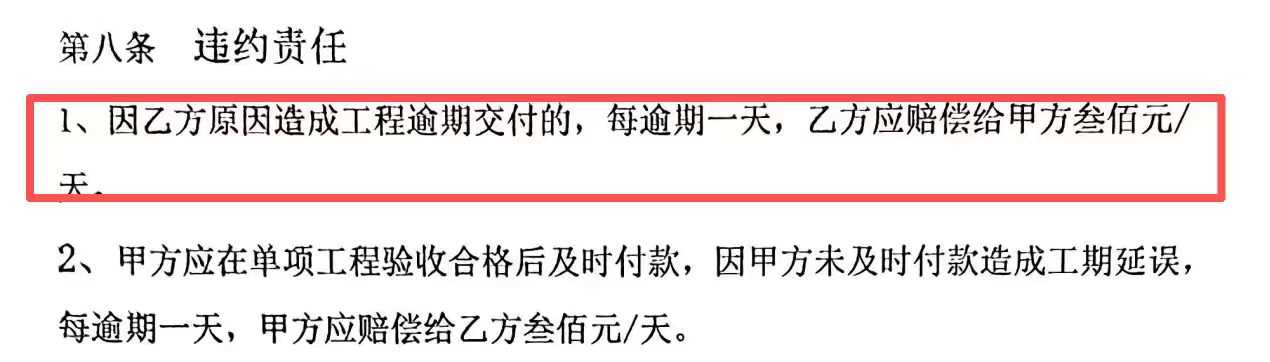

- ②如因装修公司责任造成工期延误,严格按合同约定,向我方赔付300 元 / 天的工期延误赔偿金。
